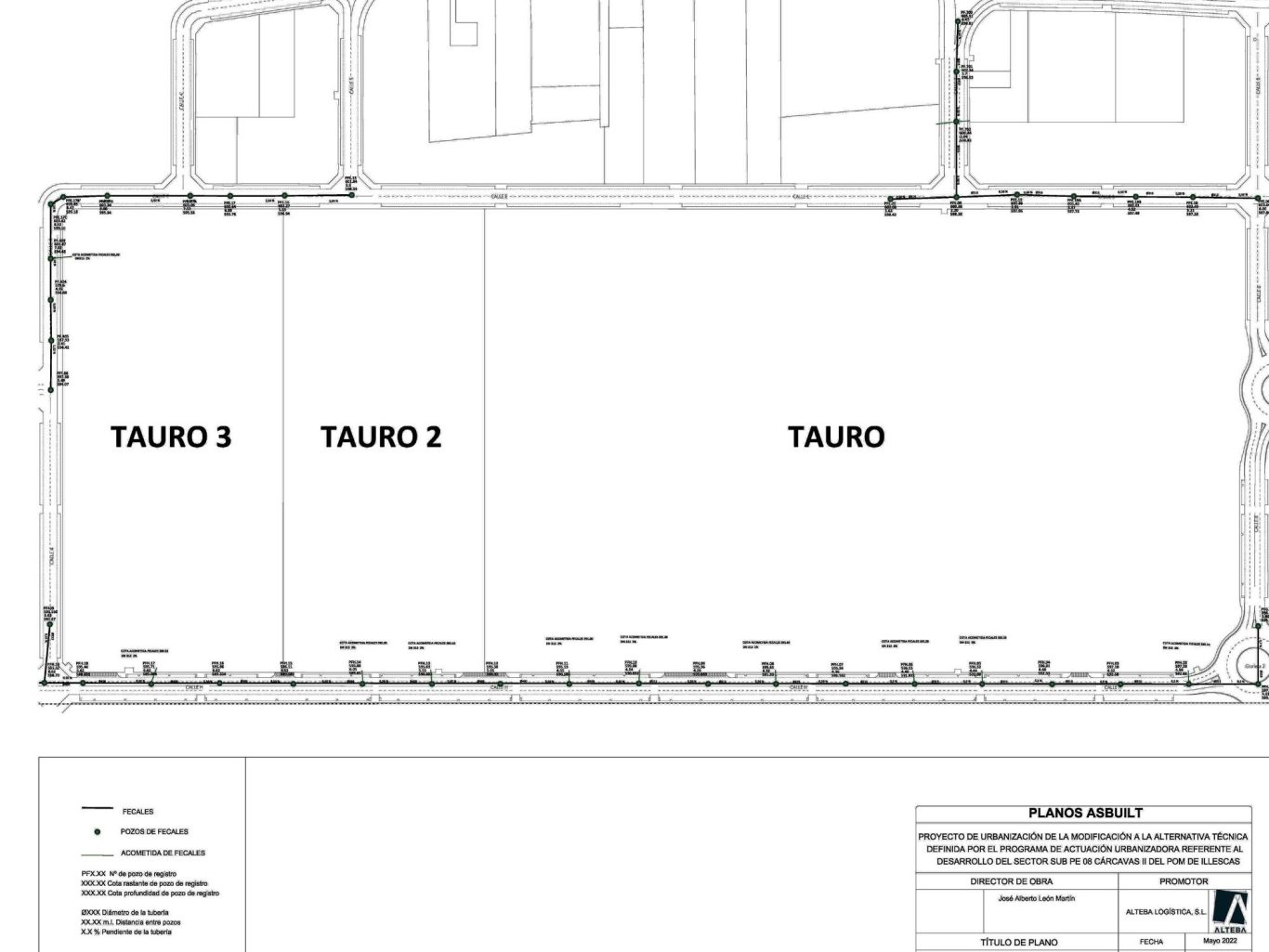

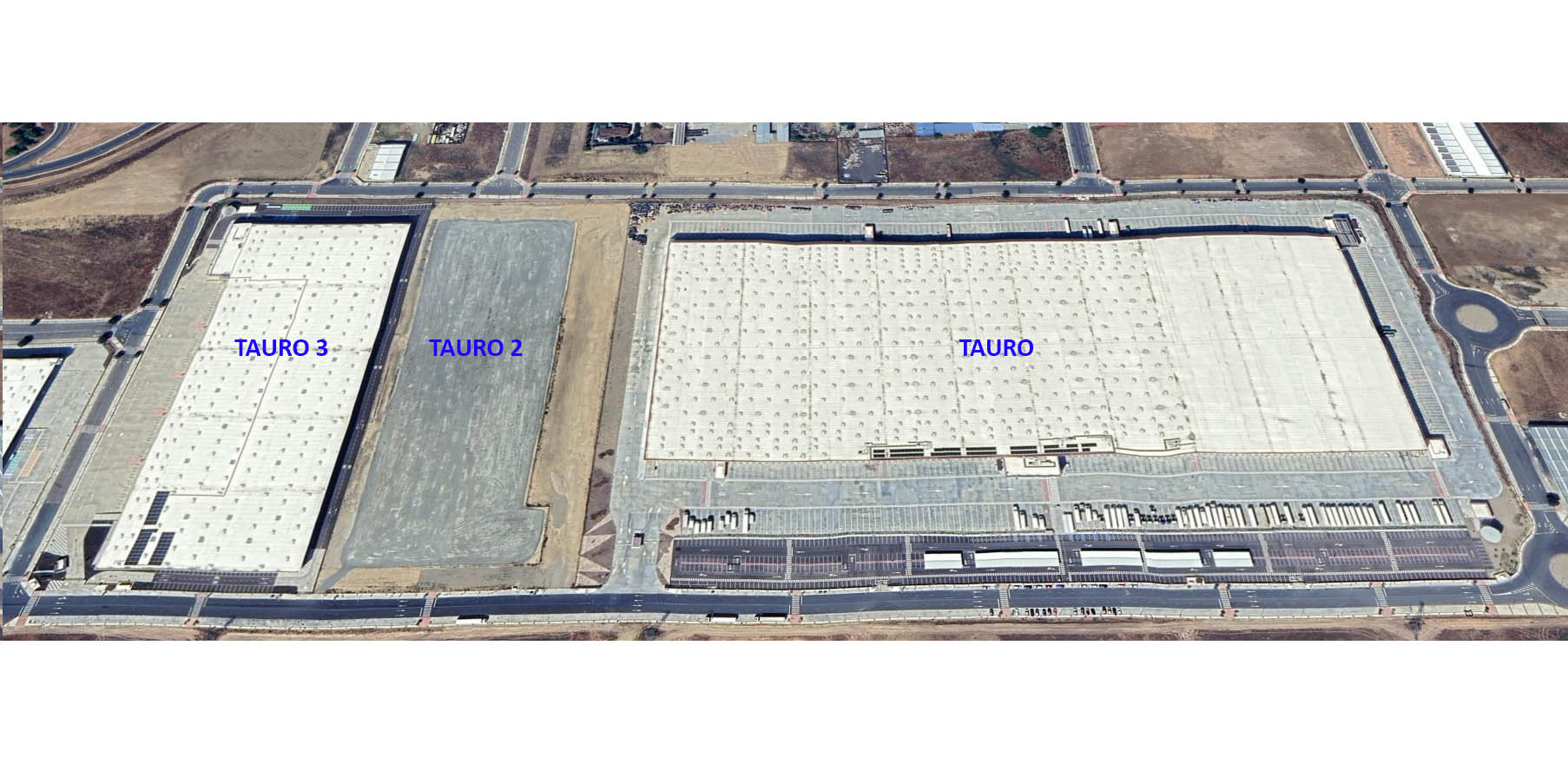

GLP Urbanización Tauro

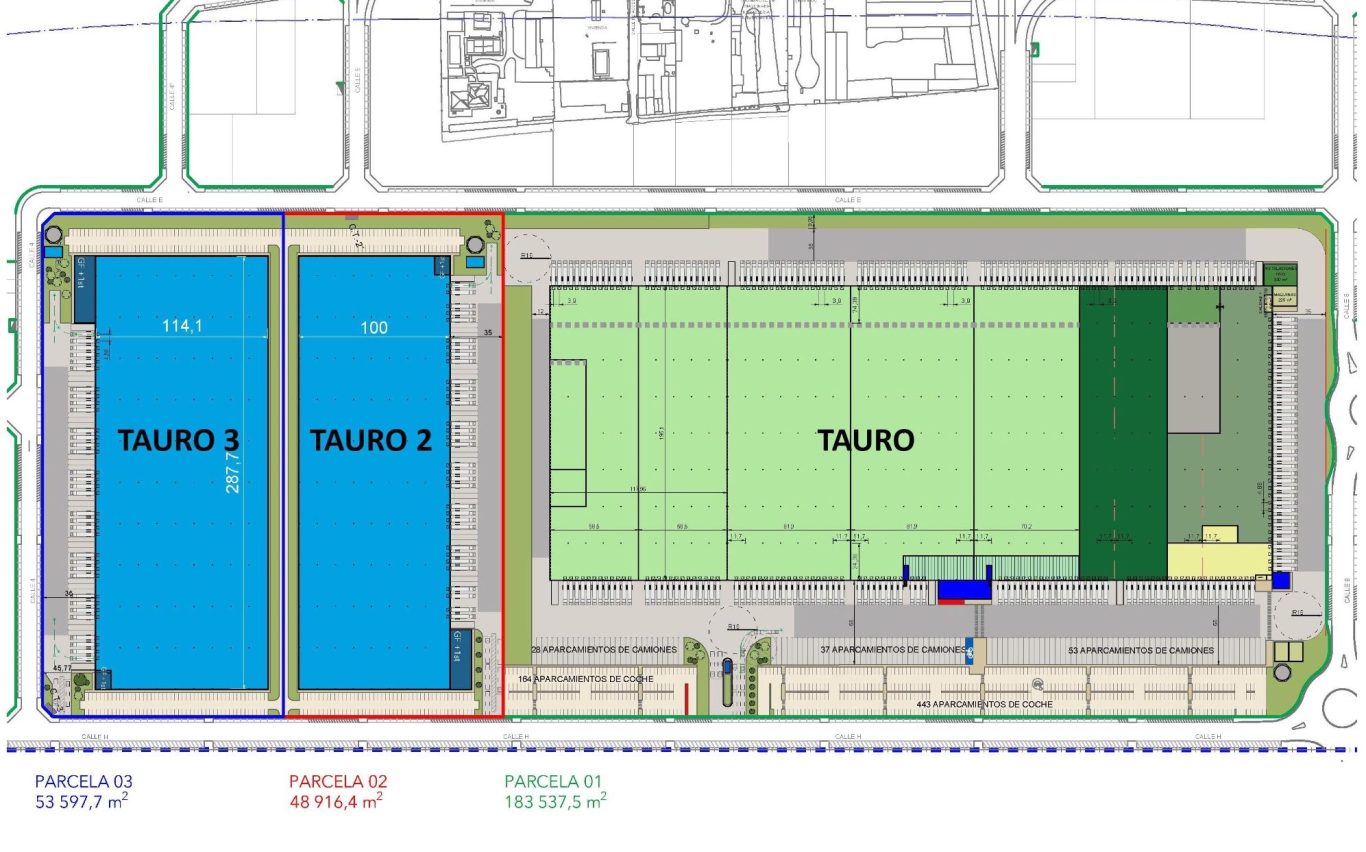

P: 286.019 m²
Urbanización y reparcelación en 3 subparcelas de la manzana "Tauro", Illescas.
REVISIÓN PROYECTO DE URBANIZACIÓN PARA ADECUACIÓN PARCELAS TAURO, TAURO 2 Y TAURO 3
Revisión del completo de los proyectos de Obra Civil e Instalaciones realizados por Alteba, para su adecuación a la futura implantación de las naves del Complejo Tauro.
Propuestas de modificación adoptadas:
- Obra Civil:

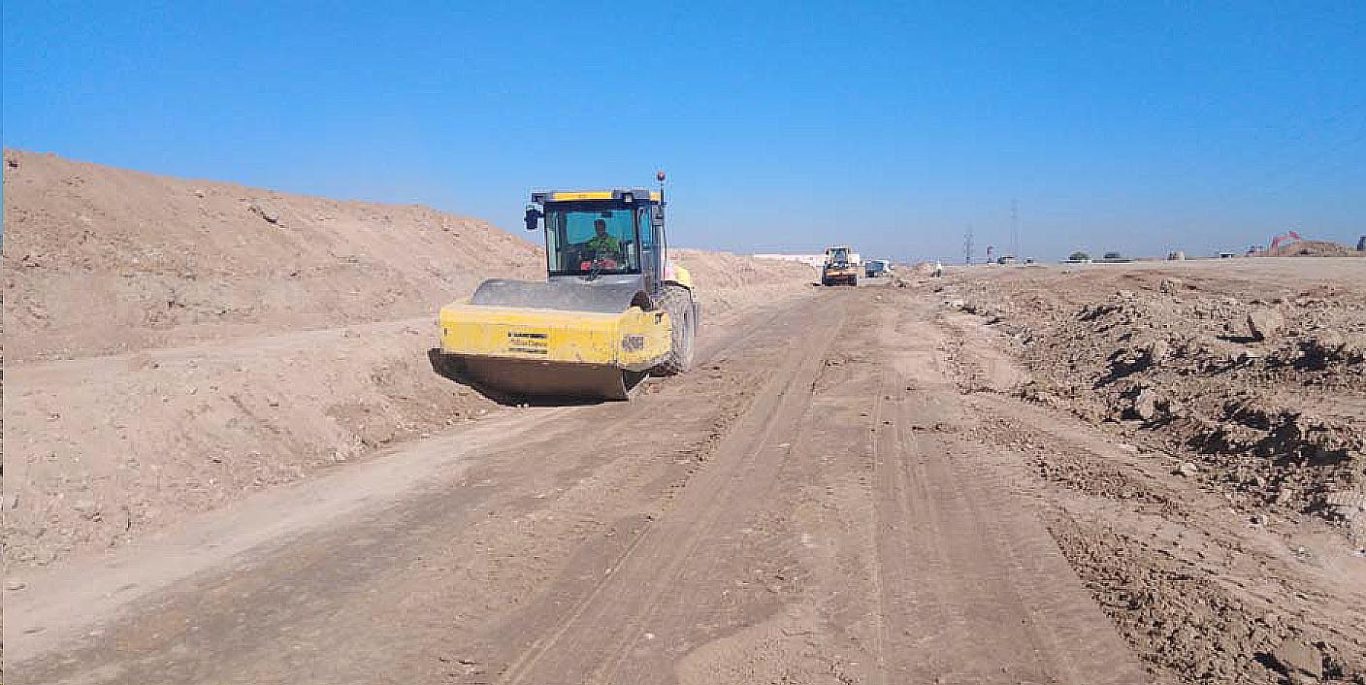

- Revisión y modificación de pendientes en vial de acceso a parcelas
- Posición y criterios de arbolado, pavimentación, plazas de aparcamiento exteriores, señalética, etc
- Instalaciones.

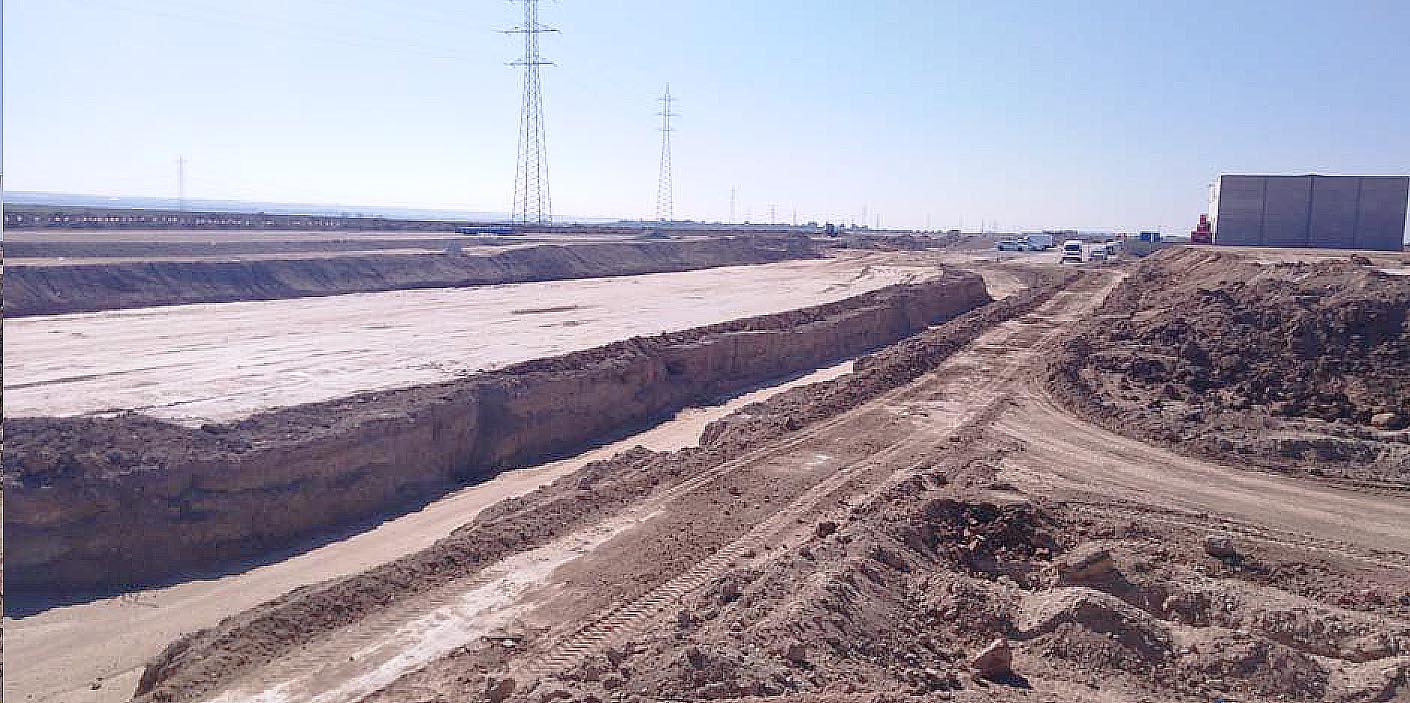

- Acometidas de Saneamiento de Fecales y Pluviales
- Reestudio de caudales, número de pozos de acometida y dimensionado de las redes para llegar a una homogeneización y correcto dimensionado de las redes de saneamiento previstas el proyecto
- Adecuación de la red a las distancias de vertido desde zonas opuestas a los pozos
- Estudio y confirmación de pendientes exteriores e interiores
- Remarcar el gran número de acometidas de saneamiento resultantes conseguidas, hasta 18 pozos de acometida de fecales y 19 pozos de acometida de pluviales disponibles para el completo de la manzana, lo que ha garantizado el correcto funcionamiento de la red en cualquier situación
- Reuniones con Compañía (Aqualia) para acordar la nueva disposición y dimensionado de la red
- Acometidas Eléctricas
- Nuevo suministro específico en Media Tensión para las parcelas "Tauro" desde diferentes subestaciones
- Estudio y redireccionamiento de redes preexistentes para permitir la nueva dimensión de las parcelas
- Gestión para el desplazamiento de línea de 45kv existente con trazado por el interior de las parcelas
- Posición y esquemas definitivos de Centro de Reflexión y Centros de Seccionamiento particulares para cada una de las parcelas.
- Acometidas de Teleco. Redistribución y diseño de acuerdo a la configuración definitiva
